Постановление Кабинета Министров Республики Узбекистан, от 07.02.2012 г. № 32
Kuchga kirish sanasi
07.02.2012
Акт утратил силу 03.07.2018
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Постановление
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Кабинета Министров Республики Узбекистан
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ОБ УТВЕРЖДЕНИИ ПОЛОЖЕНИЯ О ПОРЯДКЕ ПОДГОТОВКИ И ВНЕСЕНИЯ В КАБИНЕТ МИНИСТРОВ ЗАКЛЮЧЕНИЙ ПО ОБЪЕКТАМ, ПО КОТОРЫМ ПРЕВЫШЕНА РАСЧЕТНАЯ (СМЕТНАЯ) СТОИМОСТЬ
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
 Комментарий LexUz
Настоящее постановление утратило силу в соответствии с постановлением Кабинета Министров Республики Узбекистан от 30 июня 2018 года № 493 «О мерах по внедрению современных и прозрачных механизмов предоставления земельных участков в постоянное пользование для осуществления предпринимательской и градостроительной деятельности».
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Во исполнение постановления Президента Республики Узбекистан от 27 декабря 2011 года № ПП-1666 «О мерах по наведению должного порядка в проектировании и строительстве объектов социального и гражданского назначения», а также в целях упорядочения механизма уточнения стоимости строительства, реконструкции и капитального ремонта объектов при внесении изменений в проектно-сметную документацию Кабинет Министров постановляет:
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
1. Утвердить Положение о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость, согласно приложению.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
2. Контроль за исполнением настоящего постановления возложить на заместителя Премьер-министра Республики Узбекистан Б.И. Закирова.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Премьер-министр Республики Узбекистан Ш. МИРЗИЁЕВ
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
г. Ташкент,
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
7 февраля 2012 г.,
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
№ 32
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ПРИЛОЖЕНИЕ
к постановлению Кабинета Министров от 7 февраля 2012 года № 32
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ПОЛОЖЕНИЕ
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
I. Общие положения
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
1. Настоящее Положение разработано во исполнение постановления Президента Республики Узбекистан от 27 декабря 2011 года № ПП-1666 «О мерах по наведению должного порядка в проектировании и строительстве объектов социального и гражданского назначения» и определяет порядок подготовки и внесения в Кабинет Министров Республики Узбекистан заключений по объектам социального и гражданского назначения, стоимость строительства (реконструкции, капитального ремонта) которых превышает ранее заявленную стоимость.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
2. Действие настоящего Положения распространяется на объекты социального и гражданского назначения, строительство (реконструкция, капитальный ремонт) которых осуществляется за счет:
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
централизованных источников;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
внебюджетных средств бюджетных организаций;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
средств государственных предприятий;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
иностранных кредитов под гарантию Правительства Республики Узбекистан и иностранных грантов, предоставляемых международными и зарубежными финансовыми институтами.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Перечень объектов социального и гражданского назначения определяется Госархитектстроем по согласованию с Министерством экономики и Министерством финансов Республики Узбекистан.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
3. В соответствии с настоящим Положением рассматриваются вопросы внесения изменений (с целью улучшения проектных решений, а также устранения ранее допущенных недостатков в разработанном проекте) в проектно-сметную документацию (далее — проект) по объектам социального и гражданского назначения, в результате которых стоимость строительства (реконструкции, капитального ремонта) превышает:
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
договорную стоимость, определенную по результатам тендерных торгов (при уточнении физических объемов работ, прочих производственных затрат и изменении используемых ресурсов, после соответствующего заключения органов экспертизы Госархитектстроя Республики Узбекистан по корректировке, кроме случаев пересчета остаточной стоимости переходящих объектов в установленном порядке);
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
сметную стоимость в соответствии с заключением органов экспертизы Госархитектстроя Республики Узбекистан по объектам, по которым генеральная подрядная организация определена по решению Правительства Республики Узбекистан или работы выполняются хозяйственным способом, а также стоимость объектов с параллельным проектированием после разработки проектно-сметной документации в установленном порядке (при уточнении физических объемов работ, прочих производственных затрат, изменении используемых ресурсов и их цен после соответствующего заключения органов экспертизы Госархитектстроя Республики Узбекистан по корректировке, а также при пересчете остаточной стоимости переходящего объекта в установленном порядке).
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
II. Порядок представления материалов по внесению изменений в проект
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
4. Министерствами и ведомствами, Советом Министров Республики Каракалпакстан, хокимиятами областей и г. Ташкента, государственными предприятиями (далее — инициаторы) для рассмотрения обоснованности предложения по внесению изменений в проект, приводящих к увеличению стоимости объекта, представляется обращение в Госархитектстрой Республики Узбекистан с приложением следующих материалов:
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
а) пояснительная записка с изложением причин внесения изменений в ранее утвержденный проект, а также перечень мер, необходимых для улучшения утвержденных проектных решений;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
б) основные технико-экономические показатели (проектно-сметные показатели), предусмотренные в ранее утвержденном проекте и рекомендуемые к пересмотру;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
в) информация по ранее утвержденному проекту: задание на проектирование, общая пояснительная записка, ТЭО, генеральный план объекта, планы, разрезы, принципиальные схемы, характеризующие важнейшие технические решения, сводная ресурсная смета, копии экспертных заключений;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
г) технико-экономическая часть измененного проекта с указанием параметров, составленных согласно приложению № 1 к настоящему Положению;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
д) раздел проекта по строительству (реконструкции, капитальному ремонту) объекта по статьям, в которые вносятся изменения сметной стоимости;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
е) уточненная сводная ресурсная смета и сводка затрат, оформленные в установленном порядке;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ж) сопоставительная ведомость стоимости строительства (реконструкции, капитального ремонта) объекта, составленная согласно приложению № 2 к настоящему Положению по главам, объектам и статьям сводной ресурсной сметы, распределенная по видам затрат;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
з) заключение Министерства внешних экономических связей, инвестиций и торговли Республики Узбекистан, выданное в установленном порядке по импортному контракту, в случае ее превышения относительно заключенного контракта;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
и) необходимые чертежи и расчеты в связи с увеличением сметной стоимости строительства (реконструкции, капитального ремонта), в частности:
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ошибки и упущения заказчиков, проектных, изыскательских, научно-исследовательских организаций, органов государственной и отраслевой экспертизы и других организаций (необоснованное решение по технологии производства и выбору типа оборудования, неправильное определение геологических, гидрогеологических и других условий строительства, занижение/завышение объемов работ, цен на строительные материалы, изделия и оборудование и т. д., применение неэффективных транспортных схем завоза строительных материалов, конструкций и изделий, кроме форс-мажорных обстоятельств). При этом к записке также прилагаются сведения о мерах и штрафных санкциях, примененных к исполнителям работ в установленном порядке в связи с допущенными ошибками (при наличии);
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
увеличение стоимости оборудования, связанное с изменением конъюнктуры рынка, с применением новых технологических решений, дополнительной потребностью в оборудовании, если это не было учтено проектной организацией при разработке ранее утвержденного проекта;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
пересмотр проектных решений по предложению министерств, ведомств и проектных организаций в целях повышения экономической, экологической или социальной эффективности объекта;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
к) документы о дополнительном согласовании проекта или отдельных его частей, необходимость в которых возникла в результате пересмотра проекта;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
л) сведения о состоянии строительства (реконструкции, капитального ремонта), сумме освоенных и профинансированных средств с подтверждающими документами на конец квартала, предшествующего дате представления документации;
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
м) протоколы тендерной комиссии или соответствующие решения Правительства Республики Узбекистан по ранее утвержденной стоимости строительства (реконструкции, капитального ремонту);
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
н) материалы пересчета в установленном порядке остаточной стоимости переходящих объектов, по которым генеральные подрядные организации определены в соответствии с решениями Правительства Республики Узбекистан и/или работы выполняются хозяйственным способом.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Результаты анализа изменений стоимости строительства (реконструкции, капитального ремонта) оформляются в виде справки о причинах увеличения сметной стоимости объекта по форме согласно приложению № 3 к настоящему Положению.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
III. Порядок рассмотрения и внесения предложений в Кабинет Министров Республики Узбекистан
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
5. Материалы, представленные в соответствии с пунктом 4 настоящего Положения, рассматриваются Госархитектстроем Республики Узбекистан в срок не более 10 рабочих дней со дня их поступления.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
6. В случае необоснованности внесения изменений в проект Госархитектстроем Республики Узбекистан направляется инициатору письменное уведомление об отказе с детальным описанием причин отказа. Одновременно копия письма направляется в Министерство финансов Республики Узбекистан.
(пункт 6 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
7. При положительном заключении Госархитектстроя Республики Узбекистан по вопросу внесения изменений в проект инициатором данное заключение представляется в Министерство финансов Республики Узбекистан для дальнейшего рассмотрения и согласования.
(пункт 7 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
8. Министерство финансов Республики Узбекистан в недельный срок со дня поступления положительного заключения Госархитектстроя Республики Узбекистан представляет соответствующее заключение в Госархитектстрой Республики Узбекистан.
(пункт 8 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
9. Госархитектстрой вносит в Правительственную комиссию по утверждению адресных списков объектов, строительство и реконструкция которых подлежит утверждению на уровне Правительства Республики Узбекистан, сводное обоснованное предложение по внесению изменений, приведших к удорожанию стоимости ранее утвержденного проекта на строительство (реконструкцию, капитальный ремонт) объекта в течение 5 рабочих дней со дня поступления заключения Министерства финансов Республики Узбекистан.
(пункт 9 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
10. Решение о внесении изменений в ранее утвержденный проект на строительство (реконструкцию, капитальный ремонт) объекта, приведших к удорожанию стоимости объекта, оформляется протоколом Правительственной комиссии по утверждению адресных списков объектов, строительство и реконструкция которых подлежит утверждению на уровне Правительства Республики Узбекистан.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish

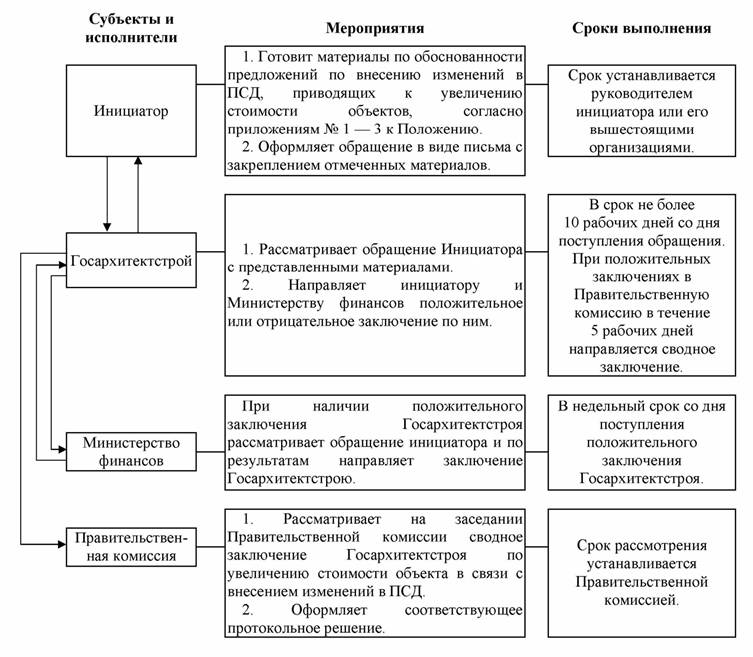

Схема представления, рассмотрения и направления заключений по обоснованности предложений по внесению изменений в проект, приводящих к увеличению стоимости объектов строительства (реконструкции, капитального ремонта), приведена в приложении № 4 к настоящему Положению.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
11. При рассмотрении адресных списков строек (реконструкции, капитального ремонта) инициаторов основанием для увеличения стоимости строительства (реконструкции, капитального ремонта) объектов (для его последующего финансирования в установленном порядке), по которым превышена стоимость, в соответствии с условиями настоящего Положения является протокольное решение Правительственной комиссии по утверждению адресных списков объектов, строительство и реконструкция которых подлежит утверждению на уровне Правительства Республики Узбекистан.
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ПРИЛОЖЕНИЕ № 1
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish

‎‎________________________________________________________________________

‎‎(наименование проекта)

‎ТАБЛИЦА

‎‎основных технико-экономических показателей объекта непроизводственного значения

№‎

Наименование параметров

Показатели объекта

По утвержденному проекту‎

По проекту, представленному на переутверждение‎

Рекомендовано для переутверждения‎

ед. изм.‎

мощность‎

1.‎

2.

3.

4.

5.


‎‎Руководитель проектной организации


‎_________________

(подпись, печать)

‎Заказчик

_________________‎

(подпись, печать)

Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ПРИЛОЖЕНИЕ № 2
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish

____________________________________________________________

(наименование проекта)

СОПОСТАВИТЕЛЬНАЯ ВЕДОМОСТЬ

изменения стоимости строительства объекта

№ п/п

Наименование частей, глав сводного расчета объектов, работ и затрат

Ранее утвержденная стоимость объекта в текущих ценах (по тендерным объектам — оферты) по состоянию на ___________

Освоено капитальных вложений на момент переутверждения по состоянию на ___________

Профинансировано на момент переутверждения по состоянию на ___________

всего

в том числе

всего

в том числе

всего

в том числе

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

1‎

2‎

3‎

4‎

5‎

6‎

7‎

8‎

9‎

10‎

11‎

12‎

13‎

14‎

Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish

Остаток стоимости на момент переутверждения по состоянию на ___________

Заявленный остаток стоимости с учетом внесенных изменений на момент переутверждения по состоянию на ___________

Сметная уточненная стоимость объекта с учетом внесенных изменений

Изменение стоимости объекта (+;–)

всего

в том числе

всего

в том числе

всего

в том числе

всего

в том числе ‎

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

15‎

16‎

17‎

18‎

19‎

20‎

21‎

22‎

23‎

24‎

25‎

26‎

27‎

28‎

29‎

30‎

Руководитель проектной организации‎‎

‎‎_______________

(подпись, печать)‎‎‎

Заказчик

‎_______________

(подпись, печать)‎‎‎

‎‎Согласовано (генеральный подрядчик)

‎‎_______________

(подпись, печать)‎‎‎

Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ПРИЛОЖЕНИЕ № 3
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish

‎‎_________________________________________________________________

(наименование проекта)

СВЕДЕНИЯ

о причинах увеличения сметной стоимости строительства

№ п/п

Министерство (ведомство), внесшее ходатайство о согласовании переутверждения проекта, генеральный проектировщик, наименование проекта

Инстанция, утвердившая проект, дата и номер документа об утверждении

Стоимость строительства объекта по сводке затрат, млн сум.

Увеличение стоимости строительства объектов, млн сум.

ранее утвержденная

заявленная

согласованная

всего (в т. ч. строительно-монтажных работ)

в том числе

ошибки проектных институтов, изыскательских и научно-исследовательских организаций

увеличение стоимости оборудования поставщиками

пересмотр проектных решений по предложениям министерств, ведомств и проектных организаций

мероприятия по решениям Кабинета Министров РУз

в целях повышения эффективности производства, а также по новым техусловиям, нормам и правилам

в связи с изменением условий строительства и по другим причинам, не учтенным в графе 10

1‎

2‎

3‎

4‎

5‎

6‎

7‎

8‎

9‎

10‎

11‎

12‎

Руководитель проектной организации

‎___________________

‎‎(подпись, печать)

Заказчик

‎‎___________________

‎‎(подпись, печать) ‎

Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
ПРИЛОЖЕНИЕ № 4
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
СХЕМА
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
представления, рассмотрения и направления заключений по обоснованности предложений по внесению изменений в ПСД, приводящих к увеличению стоимости объектов строительства (реконструкции, капитального ремонта)
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
Примечания:
Hujjatga taklif yuborishAudioni tinglashHujjat elementidan havola olish
1. Общий срок рассмотрения обращения инициаторов не должен превышать 20 рабочих дней с учетом внесения заключения в Правительственную комиссию.
(приложение № 4 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
(Собрание законодательства Республики Узбекистан, 2012 г., № 6, ст. 62; 2013 г., № 37, ст. 485; 2017 г., № 33, ст. 863)
