Постановление
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Кабинета Министров Республики Узбекистан
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ОБ УТВЕРЖДЕНИИ ПОЛОЖЕНИЯ О ПОРЯДКЕ ПОДГОТОВКИ И ВНЕСЕНИЯ В КАБИНЕТ МИНИСТРОВ ЗАКЛЮЧЕНИЙ ПО ОБЪЕКТАМ, ПО КОТОРЫМ ПРЕВЫШЕНА РАСЧЕТНАЯ (СМЕТНАЯ) СТОИМОСТЬ
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
 Комментарий LexUz
Настоящее постановление утратило силу в соответствии с постановлением Кабинета Министров Республики Узбекистан от 30 июня 2018 года № 493 «О мерах по внедрению современных и прозрачных механизмов предоставления земельных участков в постоянное пользование для осуществления предпринимательской и градостроительной деятельности».
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Во исполнение постановления Президента Республики Узбекистан от 27 декабря 2011 года № ПП-1666 «О мерах по наведению должного порядка в проектировании и строительстве объектов социального и гражданского назначения», а также в целях упорядочения механизма уточнения стоимости строительства, реконструкции и капитального ремонта объектов при внесении изменений в проектно-сметную документацию Кабинет Министров постановляет:
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
1. Утвердить Положение о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость, согласно приложению.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
2. Контроль за исполнением настоящего постановления возложить на заместителя Премьер-министра Республики Узбекистан Б.И. Закирова.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Премьер-министр Республики Узбекистан Ш. МИРЗИЁЕВ
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
г. Ташкент,
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
7 февраля 2012 г.,
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
№ 32
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ПРИЛОЖЕНИЕ
к постановлению Кабинета Министров от 7 февраля 2012 года № 32
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ПОЛОЖЕНИЕ
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
I. Общие положения
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
1. Настоящее Положение разработано во исполнение постановления Президента Республики Узбекистан от 27 декабря 2011 года № ПП-1666 «О мерах по наведению должного порядка в проектировании и строительстве объектов социального и гражданского назначения» и определяет порядок подготовки и внесения в Кабинет Министров Республики Узбекистан заключений по объектам социального и гражданского назначения, стоимость строительства (реконструкции, капитального ремонта) которых превышает ранее заявленную стоимость.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
2. Действие настоящего Положения распространяется на объекты социального и гражданского назначения, строительство (реконструкция, капитальный ремонт) которых осуществляется за счет:
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
централизованных источников;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
внебюджетных средств бюджетных организаций;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
средств государственных предприятий;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
иностранных кредитов под гарантию Правительства Республики Узбекистан и иностранных грантов, предоставляемых международными и зарубежными финансовыми институтами.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Перечень объектов социального и гражданского назначения определяется Госархитектстроем по согласованию с Министерством экономики и Министерством финансов Республики Узбекистан.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
3. В соответствии с настоящим Положением рассматриваются вопросы внесения изменений (с целью улучшения проектных решений, а также устранения ранее допущенных недостатков в разработанном проекте) в проектно-сметную документацию (далее — проект) по объектам социального и гражданского назначения, в результате которых стоимость строительства (реконструкции, капитального ремонта) превышает:
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
договорную стоимость, определенную по результатам тендерных торгов (при уточнении физических объемов работ, прочих производственных затрат и изменении используемых ресурсов, после соответствующего заключения органов экспертизы Госархитектстроя Республики Узбекистан по корректировке, кроме случаев пересчета остаточной стоимости переходящих объектов в установленном порядке);
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
сметную стоимость в соответствии с заключением органов экспертизы Госархитектстроя Республики Узбекистан по объектам, по которым генеральная подрядная организация определена по решению Правительства Республики Узбекистан или работы выполняются хозяйственным способом, а также стоимость объектов с параллельным проектированием после разработки проектно-сметной документации в установленном порядке (при уточнении физических объемов работ, прочих производственных затрат, изменении используемых ресурсов и их цен после соответствующего заключения органов экспертизы Госархитектстроя Республики Узбекистан по корректировке, а также при пересчете остаточной стоимости переходящего объекта в установленном порядке).
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
II. Порядок представления материалов по внесению изменений в проект
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
4. Министерствами и ведомствами, Советом Министров Республики Каракалпакстан, хокимиятами областей и г. Ташкента, государственными предприятиями (далее — инициаторы) для рассмотрения обоснованности предложения по внесению изменений в проект, приводящих к увеличению стоимости объекта, представляется обращение в Госархитектстрой Республики Узбекистан с приложением следующих материалов:
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
а) пояснительная записка с изложением причин внесения изменений в ранее утвержденный проект, а также перечень мер, необходимых для улучшения утвержденных проектных решений;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
б) основные технико-экономические показатели (проектно-сметные показатели), предусмотренные в ранее утвержденном проекте и рекомендуемые к пересмотру;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
в) информация по ранее утвержденному проекту: задание на проектирование, общая пояснительная записка, ТЭО, генеральный план объекта, планы, разрезы, принципиальные схемы, характеризующие важнейшие технические решения, сводная ресурсная смета, копии экспертных заключений;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
г) технико-экономическая часть измененного проекта с указанием параметров, составленных согласно приложению № 1 к настоящему Положению;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
д) раздел проекта по строительству (реконструкции, капитальному ремонту) объекта по статьям, в которые вносятся изменения сметной стоимости;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
е) уточненная сводная ресурсная смета и сводка затрат, оформленные в установленном порядке;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ж) сопоставительная ведомость стоимости строительства (реконструкции, капитального ремонта) объекта, составленная согласно приложению № 2 к настоящему Положению по главам, объектам и статьям сводной ресурсной сметы, распределенная по видам затрат;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
з) заключение Министерства внешних экономических связей, инвестиций и торговли Республики Узбекистан, выданное в установленном порядке по импортному контракту, в случае ее превышения относительно заключенного контракта;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
и) необходимые чертежи и расчеты в связи с увеличением сметной стоимости строительства (реконструкции, капитального ремонта), в частности:
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ошибки и упущения заказчиков, проектных, изыскательских, научно-исследовательских организаций, органов государственной и отраслевой экспертизы и других организаций (необоснованное решение по технологии производства и выбору типа оборудования, неправильное определение геологических, гидрогеологических и других условий строительства, занижение/завышение объемов работ, цен на строительные материалы, изделия и оборудование и т. д., применение неэффективных транспортных схем завоза строительных материалов, конструкций и изделий, кроме форс-мажорных обстоятельств). При этом к записке также прилагаются сведения о мерах и штрафных санкциях, примененных к исполнителям работ в установленном порядке в связи с допущенными ошибками (при наличии);
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
увеличение стоимости оборудования, связанное с изменением конъюнктуры рынка, с применением новых технологических решений, дополнительной потребностью в оборудовании, если это не было учтено проектной организацией при разработке ранее утвержденного проекта;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
пересмотр проектных решений по предложению министерств, ведомств и проектных организаций в целях повышения экономической, экологической или социальной эффективности объекта;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
к) документы о дополнительном согласовании проекта или отдельных его частей, необходимость в которых возникла в результате пересмотра проекта;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
л) сведения о состоянии строительства (реконструкции, капитального ремонта), сумме освоенных и профинансированных средств с подтверждающими документами на конец квартала, предшествующего дате представления документации;
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
м) протоколы тендерной комиссии или соответствующие решения Правительства Республики Узбекистан по ранее утвержденной стоимости строительства (реконструкции, капитального ремонту);
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
н) материалы пересчета в установленном порядке остаточной стоимости переходящих объектов, по которым генеральные подрядные организации определены в соответствии с решениями Правительства Республики Узбекистан и/или работы выполняются хозяйственным способом.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Результаты анализа изменений стоимости строительства (реконструкции, капитального ремонта) оформляются в виде справки о причинах увеличения сметной стоимости объекта по форме согласно приложению № 3 к настоящему Положению.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
III. Порядок рассмотрения и внесения предложений в Кабинет Министров Республики Узбекистан
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
5. Материалы, представленные в соответствии с пунктом 4 настоящего Положения, рассматриваются Госархитектстроем Республики Узбекистан в срок не более 10 рабочих дней со дня их поступления.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
6. В случае необоснованности внесения изменений в проект Госархитектстроем Республики Узбекистан направляется инициатору письменное уведомление об отказе с детальным описанием причин отказа. Одновременно копия письма направляется в Министерство финансов Республики Узбекистан.
(пункт 6 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
7. При положительном заключении Госархитектстроя Республики Узбекистан по вопросу внесения изменений в проект инициатором данное заключение представляется в Министерство финансов Республики Узбекистан для дальнейшего рассмотрения и согласования.
(пункт 7 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
8. Министерство финансов Республики Узбекистан в недельный срок со дня поступления положительного заключения Госархитектстроя Республики Узбекистан представляет соответствующее заключение в Госархитектстрой Республики Узбекистан.
(пункт 8 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
9. Госархитектстрой вносит в Правительственную комиссию по утверждению адресных списков объектов, строительство и реконструкция которых подлежит утверждению на уровне Правительства Республики Узбекистан, сводное обоснованное предложение по внесению изменений, приведших к удорожанию стоимости ранее утвержденного проекта на строительство (реконструкцию, капитальный ремонт) объекта в течение 5 рабочих дней со дня поступления заключения Министерства финансов Республики Узбекистан.
(пункт 9 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
10. Решение о внесении изменений в ранее утвержденный проект на строительство (реконструкцию, капитальный ремонт) объекта, приведших к удорожанию стоимости объекта, оформляется протоколом Правительственной комиссии по утверждению адресных списков объектов, строительство и реконструкция которых подлежит утверждению на уровне Правительства Республики Узбекистан.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа

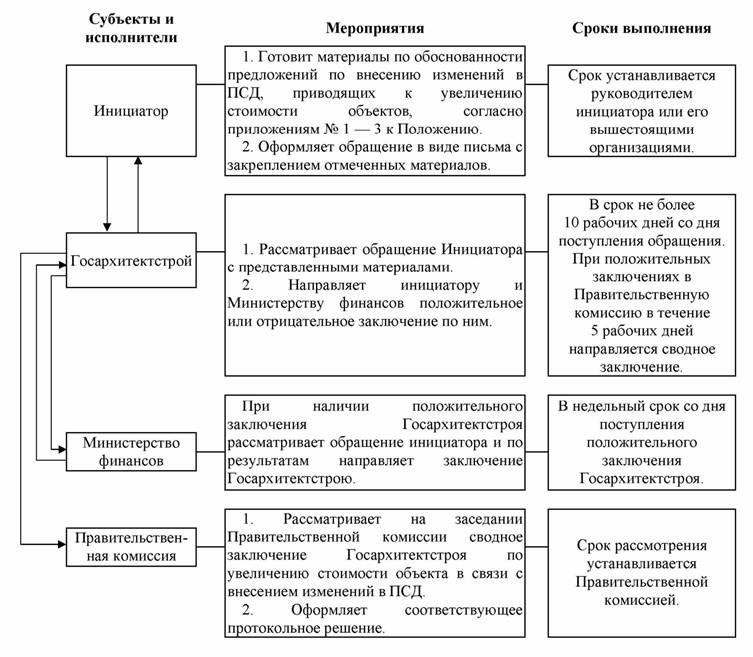

Схема представления, рассмотрения и направления заключений по обоснованности предложений по внесению изменений в проект, приводящих к увеличению стоимости объектов строительства (реконструкции, капитального ремонта), приведена в приложении № 4 к настоящему Положению.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
11. При рассмотрении адресных списков строек (реконструкции, капитального ремонта) инициаторов основанием для увеличения стоимости строительства (реконструкции, капитального ремонта) объектов (для его последующего финансирования в установленном порядке), по которым превышена стоимость, в соответствии с условиями настоящего Положения является протокольное решение Правительственной комиссии по утверждению адресных списков объектов, строительство и реконструкция которых подлежит утверждению на уровне Правительства Республики Узбекистан.
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ПРИЛОЖЕНИЕ № 1
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа

‎‎________________________________________________________________________

‎‎(наименование проекта)

‎ТАБЛИЦА

‎‎основных технико-экономических показателей объекта непроизводственного значения

№‎

Наименование параметров

Показатели объекта

По утвержденному проекту‎

По проекту, представленному на переутверждение‎

Рекомендовано для переутверждения‎

ед. изм.‎

мощность‎

1.‎

2.

3.

4.

5.


‎‎Руководитель проектной организации


‎_________________

(подпись, печать)

‎Заказчик

_________________‎

(подпись, печать)

Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ПРИЛОЖЕНИЕ № 2
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа

____________________________________________________________

(наименование проекта)

СОПОСТАВИТЕЛЬНАЯ ВЕДОМОСТЬ

изменения стоимости строительства объекта

№ п/п

Наименование частей, глав сводного расчета объектов, работ и затрат

Ранее утвержденная стоимость объекта в текущих ценах (по тендерным объектам — оферты) по состоянию на ___________

Освоено капитальных вложений на момент переутверждения по состоянию на ___________

Профинансировано на момент переутверждения по состоянию на ___________

всего

в том числе

всего

в том числе

всего

в том числе

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

1‎

2‎

3‎

4‎

5‎

6‎

7‎

8‎

9‎

10‎

11‎

12‎

13‎

14‎

Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа

Остаток стоимости на момент переутверждения по состоянию на ___________

Заявленный остаток стоимости с учетом внесенных изменений на момент переутверждения по состоянию на ___________

Сметная уточненная стоимость объекта с учетом внесенных изменений

Изменение стоимости объекта (+;–)

всего

в том числе

всего

в том числе

всего

в том числе

всего

в том числе ‎

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

СМР

оборудование

прочие затраты

15‎

16‎

17‎

18‎

19‎

20‎

21‎

22‎

23‎

24‎

25‎

26‎

27‎

28‎

29‎

30‎

Руководитель проектной организации‎‎

‎‎_______________

(подпись, печать)‎‎‎

Заказчик

‎_______________

(подпись, печать)‎‎‎

‎‎Согласовано (генеральный подрядчик)

‎‎_______________

(подпись, печать)‎‎‎

Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ПРИЛОЖЕНИЕ № 3
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа

‎‎_________________________________________________________________

(наименование проекта)

СВЕДЕНИЯ

о причинах увеличения сметной стоимости строительства

№ п/п

Министерство (ведомство), внесшее ходатайство о согласовании переутверждения проекта, генеральный проектировщик, наименование проекта

Инстанция, утвердившая проект, дата и номер документа об утверждении

Стоимость строительства объекта по сводке затрат, млн сум.

Увеличение стоимости строительства объектов, млн сум.

ранее утвержденная

заявленная

согласованная

всего (в т. ч. строительно-монтажных работ)

в том числе

ошибки проектных институтов, изыскательских и научно-исследовательских организаций

увеличение стоимости оборудования поставщиками

пересмотр проектных решений по предложениям министерств, ведомств и проектных организаций

мероприятия по решениям Кабинета Министров РУз

в целях повышения эффективности производства, а также по новым техусловиям, нормам и правилам

в связи с изменением условий строительства и по другим причинам, не учтенным в графе 10

1‎

2‎

3‎

4‎

5‎

6‎

7‎

8‎

9‎

10‎

11‎

12‎

Руководитель проектной организации

‎___________________

‎‎(подпись, печать)

Заказчик

‎‎___________________

‎‎(подпись, печать) ‎

Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
ПРИЛОЖЕНИЕ № 4
к Положению о порядке подготовки и внесения в Кабинет Министров заключений по объектам, по которым превышена расчетная (сметная) стоимость
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
СХЕМА
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
представления, рассмотрения и направления заключений по обоснованности предложений по внесению изменений в ПСД, приводящих к увеличению стоимости объектов строительства (реконструкции, капитального ремонта)
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
Примечания:
Предложения по документуПрослушать аудиоПолучить ссылку из элемента документа
1. Общий срок рассмотрения обращения инициаторов не должен превышать 20 рабочих дней с учетом внесения заключения в Правительственную комиссию.
(приложение № 4 в редакции постановления Кабинета Министров Республики Узбекистан от 16 августа 2017 года № 638 — СЗ РУ, 2017 г., № 33, ст. 863)
(Собрание законодательства Республики Узбекистан, 2012 г., № 6, ст. 62; 2013 г., № 37, ст. 485; 2017 г., № 33, ст. 863)
